TAURON Wytwarzanie: 18 chętnych na budowę stacji uzdatniania wody dla bloku 910 MW

Kategoria: Aktualności

18 firm złożyło wnioski w przetargach związanych z budową nowego bloku w Elektrowni Jaworzno III.

TAURON Wytwarzanie: 18 chętnych na budowę stacji uzdatniania wody dla bloku 910 MW

W postępowaniu na: „Zaprojektowanie oraz kompleksowe wykonanie, uruchomienie, przeprowadzenie ruchu próbnego oraz przekazanie do eksploatacji stacji uzdatniania wody oraz oczyszczalni ścieków w ramach projektu Budowa nowych mocy w technologiach węglowych w TAURON Wytwarzanie S.A. –  budowa bloku energetycznego o mocy 910 MW na parametry nadkrytyczne w TW SA Oddział Elektrownia Jaworzno III w Jaworznie” wnioski o dopuszczenie do udziału złożyło 18 firm.

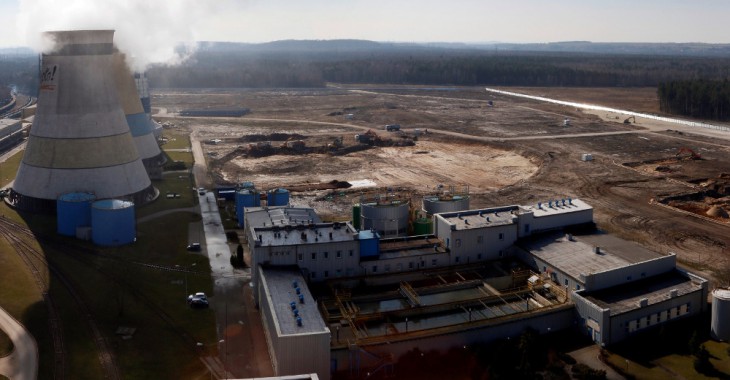

Inwestycja obejmuje budowę bloku energetycznego w oparciu o kocioł pyłowy, opalany węglem kamiennym z niskoemisyjną komorą spalania, przepływowy, na nadkrytyczne parametry pary oraz kondensacyjną turbinę parową sprzęgniętą z generatorem wytwarzającym energię elektryczną. Blok będzie podłączony do nowej rozdzielni 400 kV wyprowadzającej energię elektryczną do Krajowego Systemu Elektroenergetycznego. Umowa z Polskimi Sieciami Elektroenergetycznymi na wyprowadzenie mocy i przyłączenie bloku do rozdzielni 400 kV stacji Byczyna została już zawarta. 17 kwietnia 2014 r. podpisany został kontrakt z głównym wykonawcą bloku konsorcjum Rafako – Mostostal. 14 listopada plac budowy został przekazany głównemu wykonawcy. Z początkiem marca rozpoczęto prace ziemne.



Podstawowe parametry bloku:

  • paliwo podstawowe: węgiel kamienny
  • moc bloku brutto: 910 MWe



Sprawność bloku netto: 45,9%

  • temperatura pary świeżej: 600 °C
  • temperatura pary wtórnej: 610 °C
  • ciśnienie pary świeżej: 27,5 MPa
  • wyprowadzenie mocy na napięcie: 400 kV



Kalendarium:

2011 r. – uzyskanie decyzji o pozwoleniu na budowę

2012 r. – podpisanie umowy przyłączeniowej z PSE

2013 r. – wybór Generalnego Wykonawcy

2014 r.– podpisanie umowy z Głównym Wykonawcą



Kamienie milowe projektu:

IV kwartał 2014 r. - przekazanie terenu budowy Wykonawcy

III kwartał 2018 r. – pierwsze rozpalenie kotła

IV kwartał 2018 r. – synchronizacja bloku z krajową siecią elektroenergetyczną

I kwartał 2019 r. – rozpoczęcie ruchu próbnego

I kwartał 2019 r. – przekazanie bloku do eksploatacji

II kwartał 2019 r. – rozpoczęcie eksploatacji komercyjnej

Źródło i fot.: TAURON Wytwarzanie
