Elektrownia Opole: Zakończono wykopy pod 6 blok

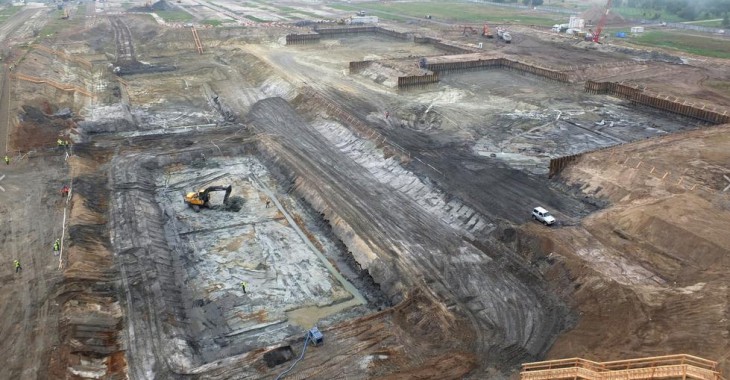

Zakończone zostały wykopy pod budynki maszynowni i kotłowni bloku nr 6. Na ukończeniu są również prace ziemne związane z wykopami pod budynki maszynowni i kotłowni bloku nr 5. Wywieziono już ponad 80 tys. m3 ziemi.

Obecnie trwają intensywne prace generalnego wykonawcy związane z wykonaniem projektów wykonawczych dla wykopów pod chłodnie kominowe, pylony, fundamenty młynów oraz fundamenty maszynowni bloku nr 5 i 6.
Przygotowane przez generalnego wykonawcę zostały też kolejne dokumenty programu organizacji terenu budowy związane z koncepcją montażu konstrukcji stalowej kotła i kotłowni oraz rozmieszczenia dźwigów głównych.
Ponadto kontynuowane są prace związane z infrastrukturą terenu budowy, tj. rozprowadzeniem sieci elektroenergetycznych wraz z montażem stacji średniego napięcia (SN 15 kV), oświetleniem i systemem kontroli dostępu na teren budowy.
Źródło i fot.: www.blok5i6.pl/
