Nowe bloki w Elektrowni Opole zrealizowane w ponad 30%

Kategoria: Aktualności

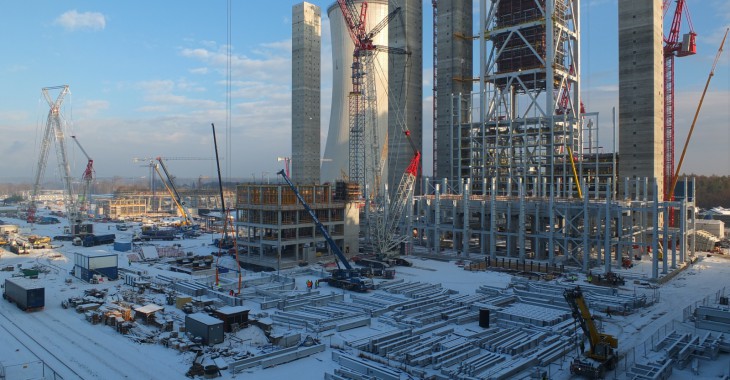

Poziom zaawansowania budowy dwóch nowych bloków energetycznych w Elektrowni Opole, flagowej inwestycji PGE Polskiej Grupy Energetycznej i największej inwestycji przemysłowej w Polsce po 1989 roku, przekroczył 30 proc. Prace trwają nieprzerwanie, czego efektem jest finalizowany etap wznoszenia imponujących rozmiarów chłodni kominowej, która osiągnęła już wysokość 183,5 m, z docelowych 185,1 m. 4 stycznia, czyli miesiąc przed planowanym terminem, zamontowany został również pierwszy słup głównej konstrukcji nośnej kotła bloku nr 6.

Nowe bloki w Elektrowni Opole zrealizowane w ponad 30%

Prace związane z budową płaszcza chłodni kominowej dla bloku nr 5 rozpoczęły się 1 czerwca 2015 r. Powłokę chłodni tworzy 119 pierścieni, z których każdy ma 1,5 m wysokości, jeden pierścień uzupełniający o wysokości 0,45 m oraz pierścień końcowy z koroną usztywniającą o wysokości 1,6 m. Powłoka płaszcza chłodni posiada 100 zbrojonych żeber wiatrowych. Docelową wysokość 185,1 m – czyli mniej więcej tyle, ile mierzy Pałac Kultury i Nauki w Warszawie bez iglicy – chłodnia kominowa bloku nr 5 osiągnie na przełomie  stycznia i lutego 2016 r.

Inwestycja w Opolu przyczyni się do podniesienia wartości Grupy Kapitałowej PGE, a już dziś wpływa pozytywnie na rozwój regionu. Obecnie przy budowie bloków zatrudnionych jest ponad 2 tys. osób, a niemal 80 proc. zamówień realizowanych jest przez polskie firmy. Kończymy właśnie kolejny kluczowy etap realizacji projektu, tym samym budowa bloków zrealizowana została już w niemalże jednej trzeciej. Prace przebiegają zgodnie z harmonogramem, a niektóre z nich wyprzedzają nawet ustalony harmonogramem termin – mówi Marek Woszczyk, prezes zarządu PGE Polskiej Grupy Energetycznej.

Równocześnie, 4 stycznia 2016 r., Mostostal Warszawa zamontował pierwszy słup głównej konstrukcji nośnej koła bloku nr 6, która będzie miała wymiary 29,5 m na 29,5 m i wysokość 120 m. Całkowity ciężar samej tylko głównej konstrukcji stalowej wyniesie 3 600 ton. Montaż całej konstrukcji potrwa ponad dwa miesiące.

Na główną konstrukcję stalową składa się ponad 100 elementów montażowych. Montowane pierwszej kolejności słupy główne będą jednymi z najcięższych elementów – każdy z nich będzie ważył ok. 90 ton. Wszystkie elementy konstrukcji głównej montowane są z wykorzystaniem żurawia wieżowego, który ustawiony jest w środku kotła. Żuraw ten ma wysokość 130 m, a jego maksymalny udźwig, wynoszący 124 tony, wystarczyłby do podniesienia 12 autobusów miejskich naraz.

Kolejnym etapem budowy konstrukcji kotłowni będzie montaż konstrukcji drugorzędowej, który rozpocznie się jeszcze w trakcie montażu konstrukcji głównej. Szacowany ciężar konstrukcji drugorzędowej wynosi około 20 000 ton.

Źródło i fot.: PGE GiEK
